Aktuellt just nu

I samband med att Vasaskolan byggs om kan det bli vissa förändringar och störningar i närområdet som påverkar framkomlighet och trafik. Den här sidan uppdateras med information som är aktuellt just nu.

Arbetet utförs av entreprenören Rekab. Här berättar de om vad som händer i projektet fortlöpande.

Vecka 36

Pålning

Vecka 38 påbörjas arbete med pålning för de nya flyglarna som ska uppföras i norr och söder. Arbetet börjar i norra delen först (mot Västra Norrlandsgatan och Norrlandsoperan) och därefter södra delen (mot Nygatan och parkeringshuset). Pålningen innebär buller och vibrationer samt tillfälliga trafikstopp runt arbetsområdet. Detta är för att säkra skyddszoner och trafikanter runt arbetsplatsen.

  • Start i början av vecka 38 (preliminärt måndag 15 september 2025).
  • Preliminärt klart vecka 42.
  • Arbetstider är måndag–torsdag kl. 07.00–19.00.
  • När södra delen pålas stängs gång- och cykelvägen på Nygatan tillfälligt.
  • När norra delen pålas stängs bilväg och trottar på Västra Norrlandsgatan tillfälligt.
  • Stoppen pågår endast under några minuter då det pålas, innan trafiken släpps på igen.
  • Flaggvakter finns på plats för att lotsa trafiken under stoppen.

Rosa huset

De kommande veckorna fortsätter arbetet i Rosa huset. Byggnaden dräneras, vinden saneras och därefter saneras källaren, samtidigt som övriga invändiga rivnings- och betongarbeten i byggnaden pågår. På tomten förbereder vi bland annat för dagvatten och fettavskiljare.

Intill Nygatan fortsätter också Umeå Energi sitt arbete med att flytta på elstationen.

Vecka 24

Grävarbeten har påbörjats på tomtens del som vetter mot Västra Norrlandsgatan. Under vecka 25 påbörjas grävning för vattenledningar från Västra Norrlandsgatan mot parkeringshuset Nanna. Nästa vecka börjar vi också med lättrivning i Rosa huset, där vi tar ut det som ska återanvändas, sorterar miljöfarligt avfall och börjar sanera byggnaden.

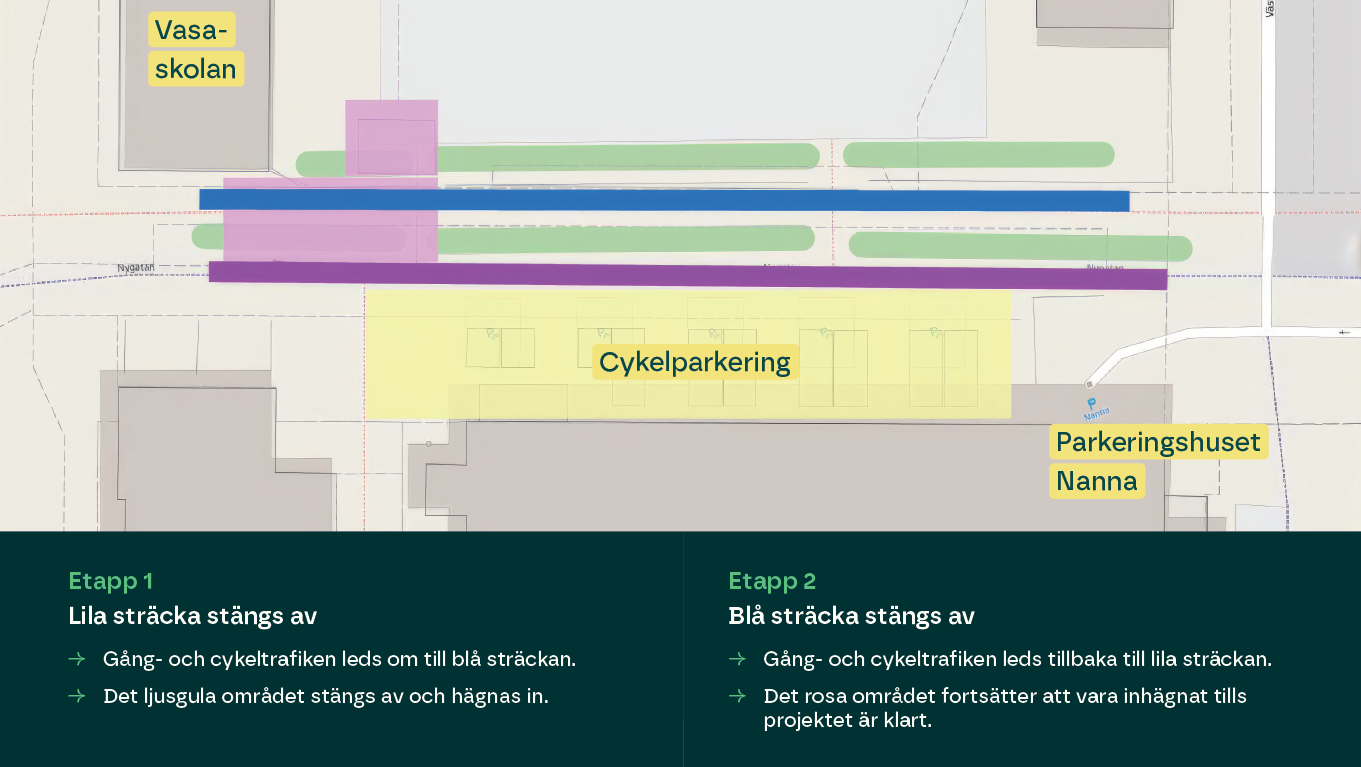

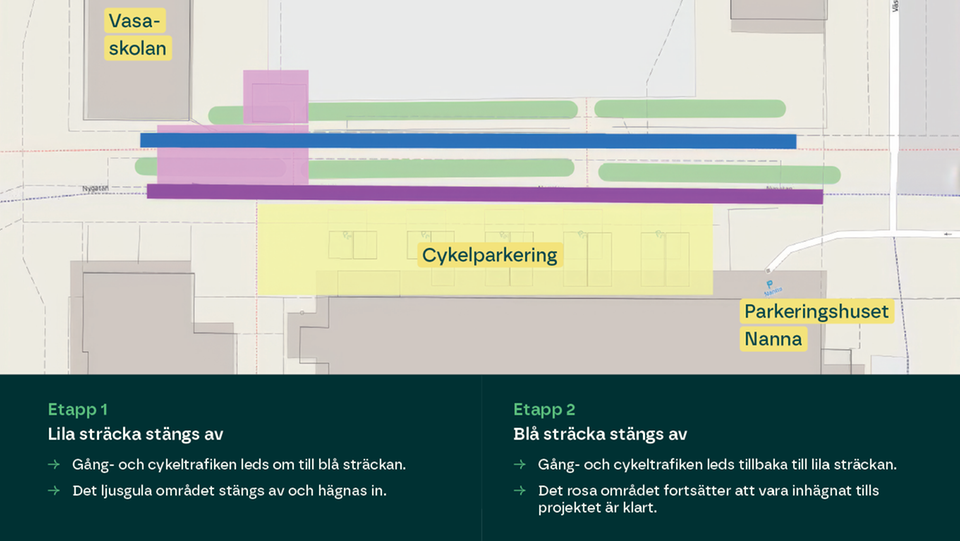

Umeå Energis arbete med flytt av elstationen har startat med etapp 1 enligt bilden nedan. Cykelparkeringen mellan parkeringshuset och Vasaskolan är avstängd och gång- och cykeltrafiken leds om.

Se karta över alternativa cykelparkeringar

Förstora bilden

Umeå Energi arbetar på platsen från juni till september.

Vecka 20

Nu har arbetet med Vasaskolan startat! Den här veckan inhägnas byggområdet, och smidesstaketet samt motorvärmare monteras ned. Entré och parkeringsplats för rörelsehindrade till Umevux förblir tillgängliga, och övriga infarter i anslutning till arbetsområdet hålls öppna som vanligt.

Under vecka 22 kommer 14 stycken allébjörkar på tomten att avverkas. I tillståndet som Umeå kommun fått från Länsstyrelsen för att få fälla träden ingår krav på återplantering, vilket innebär att efter avslutat byggprojekt kommer nya träd att planteras. Dessa planteringar sker på flera olika platser i Umeå.

I början av juni kommer Umeå Energi påbörja ett arbete med att flytta en elstation som står på tomten intill Nygatan, sträckan mellan Vasagatan och Västra Kyrkogatan berörs. Nygatan hålls öppen för genomfart men periodvis med begränsad framkomlighet. Cykelparkeringen utanför parkeringshuset Nanna stängs av från 9 juni och hålls stängd under tiden Umeå Energi arbetar på platsen. Deras arbete beräknas vara klart i september.
